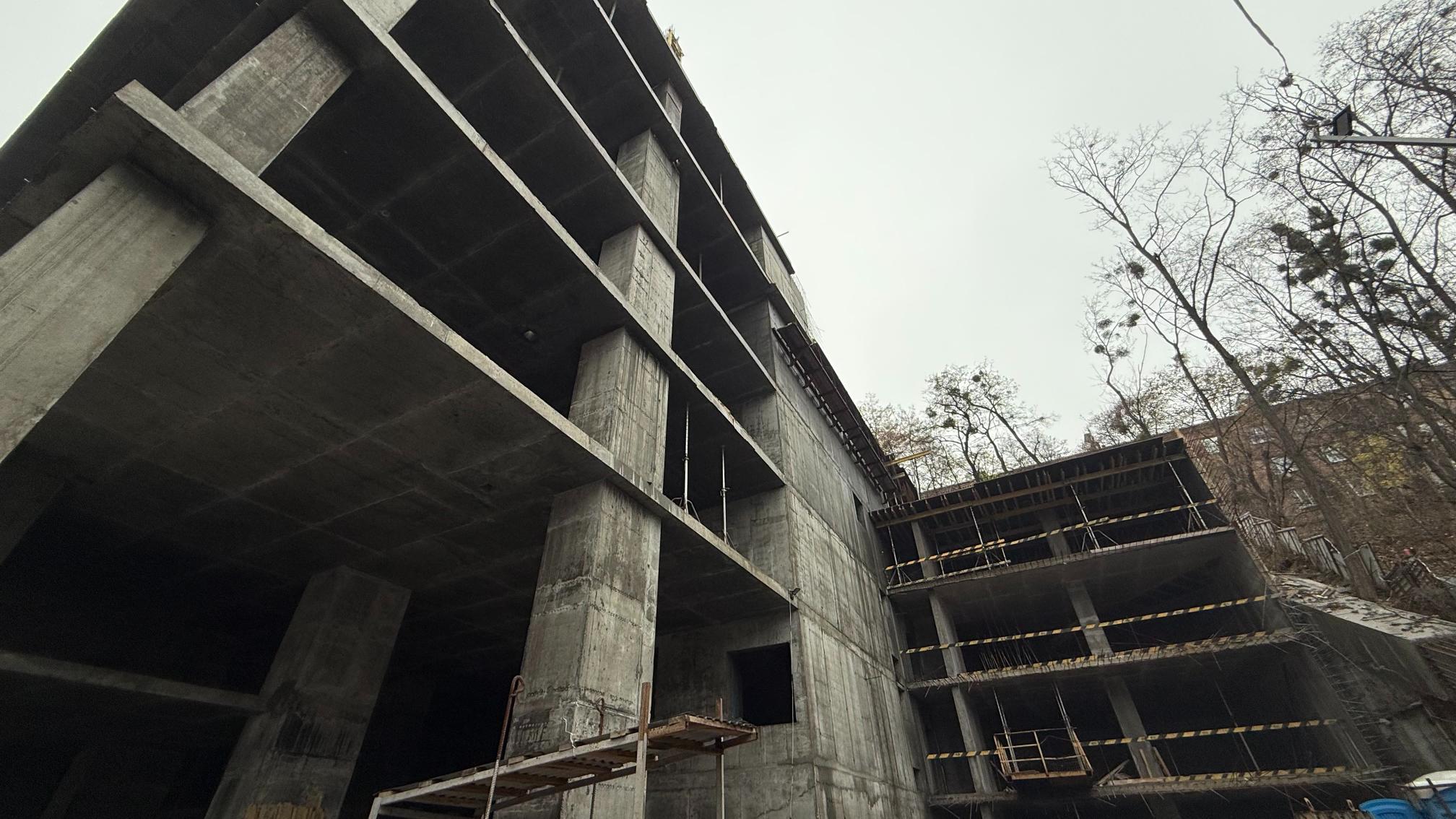

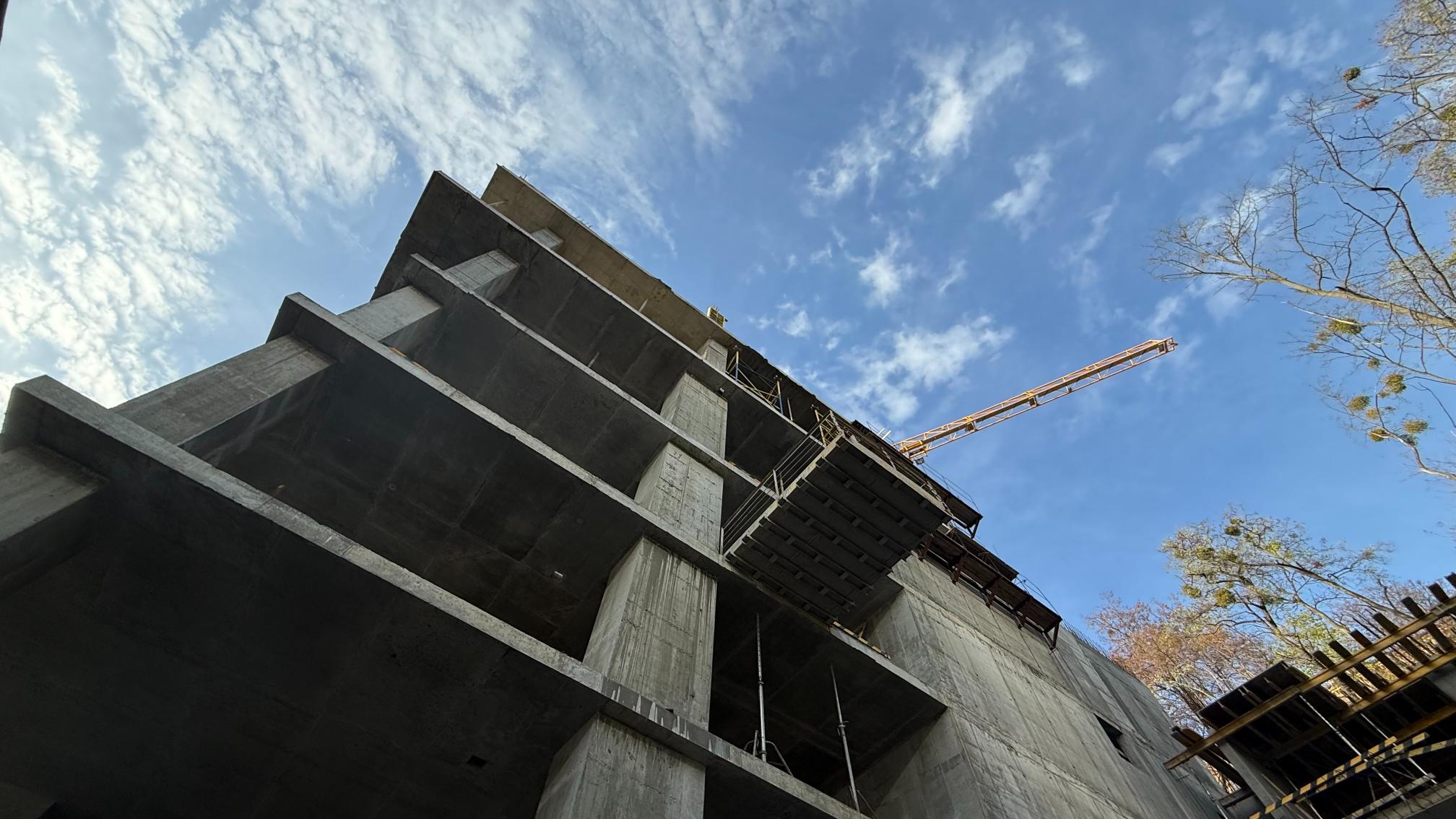

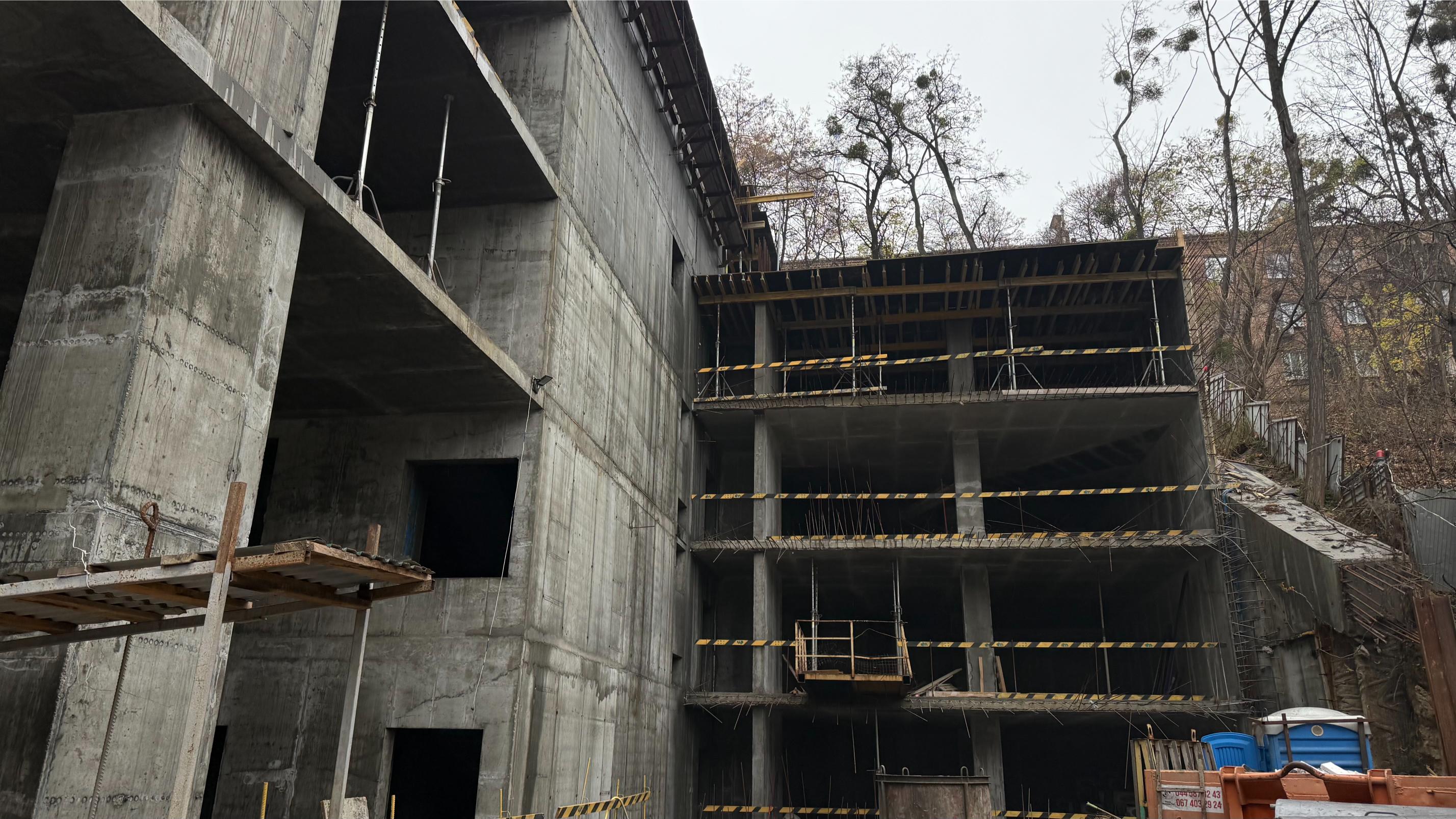

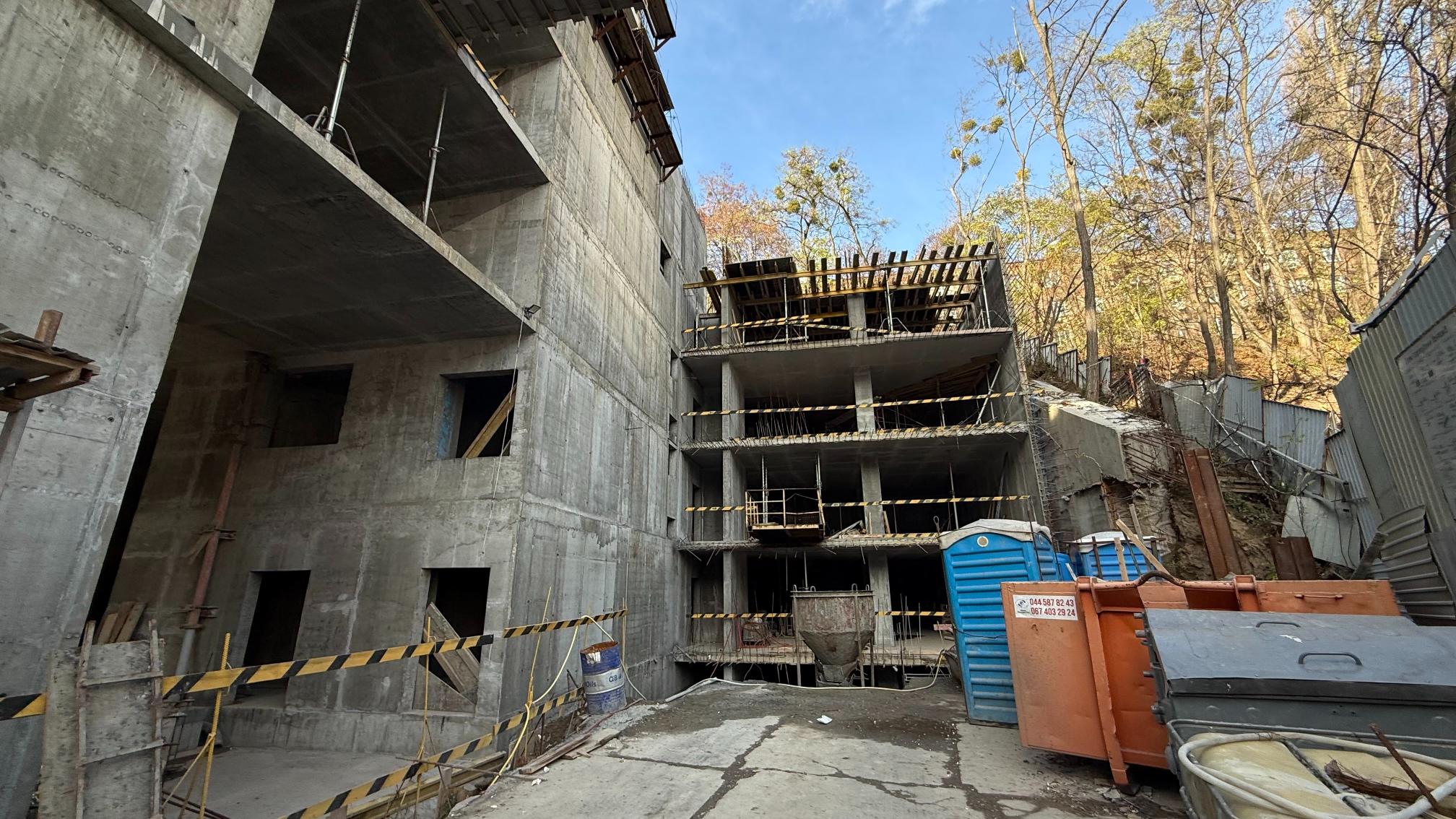

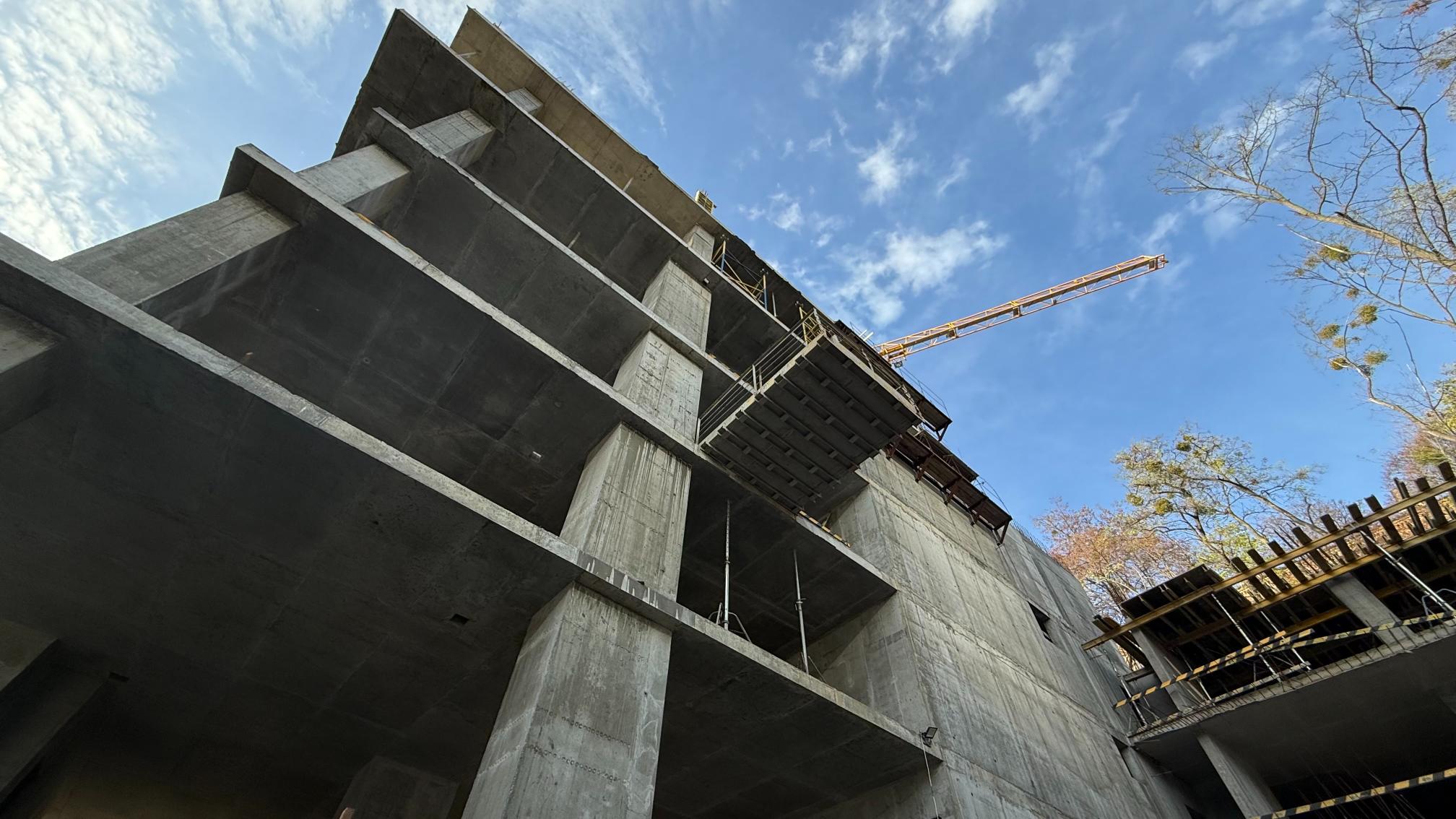

Будівельні результати THE ONE за листопад 2025:
Основна будівля:

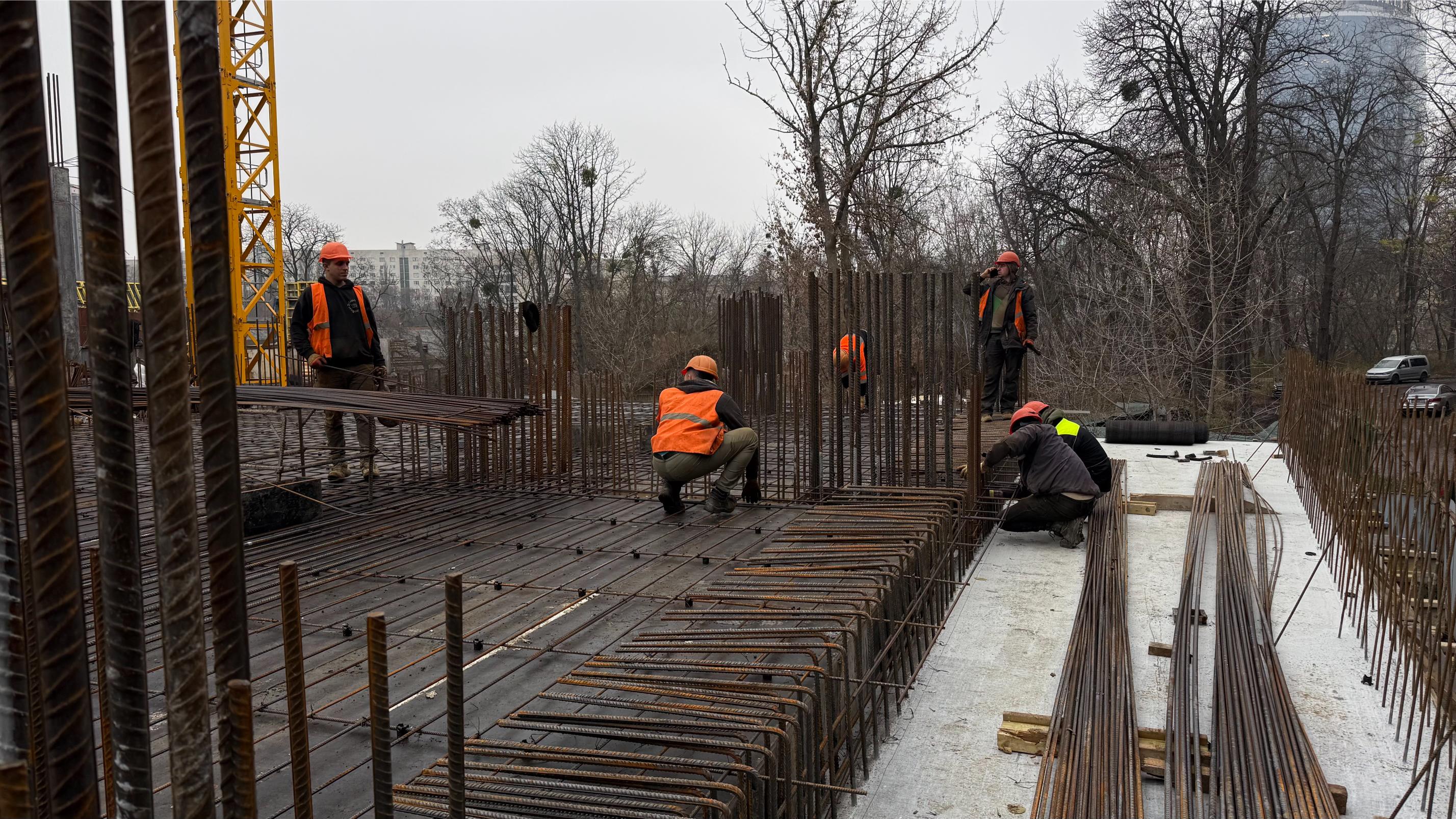

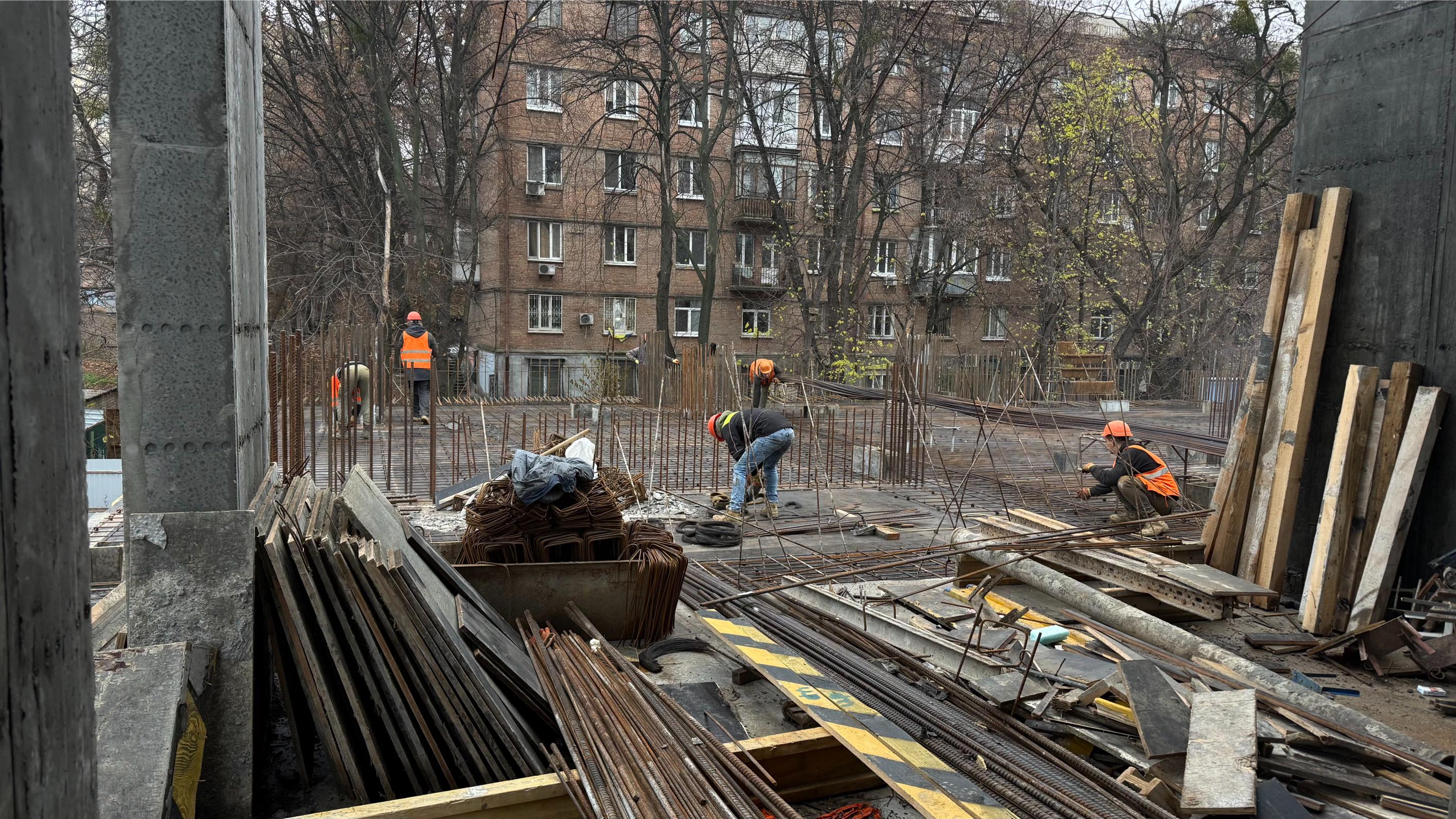

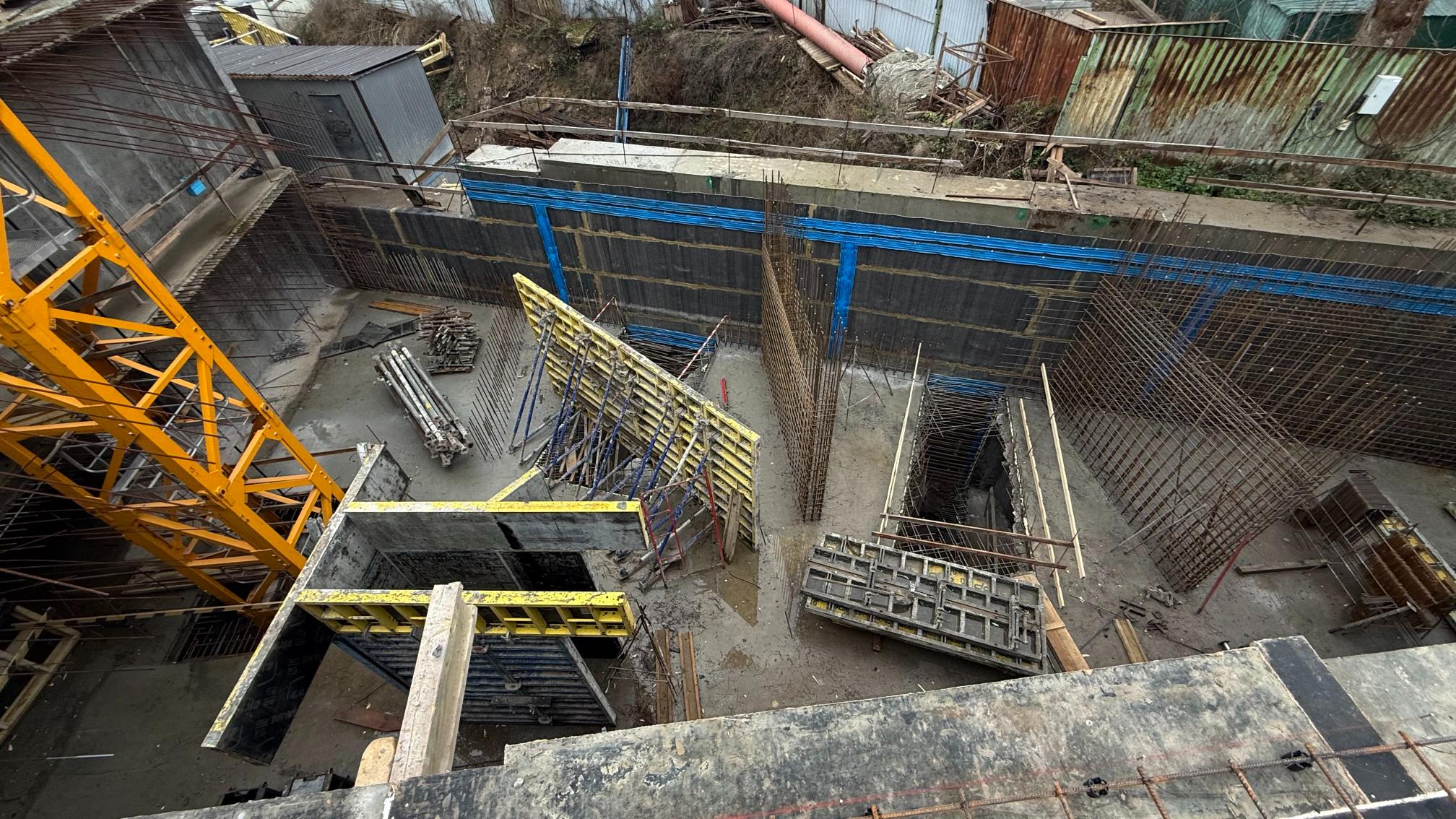

- Бетонування вертикальних конструкцій -2 поверху – 100%
- Армування плити перекриття -2 поверху – 100%
- Бетонування плити перекриття -2 поверху – 100%
- Армування вертикальних конструкцій -1 поверху – 100%

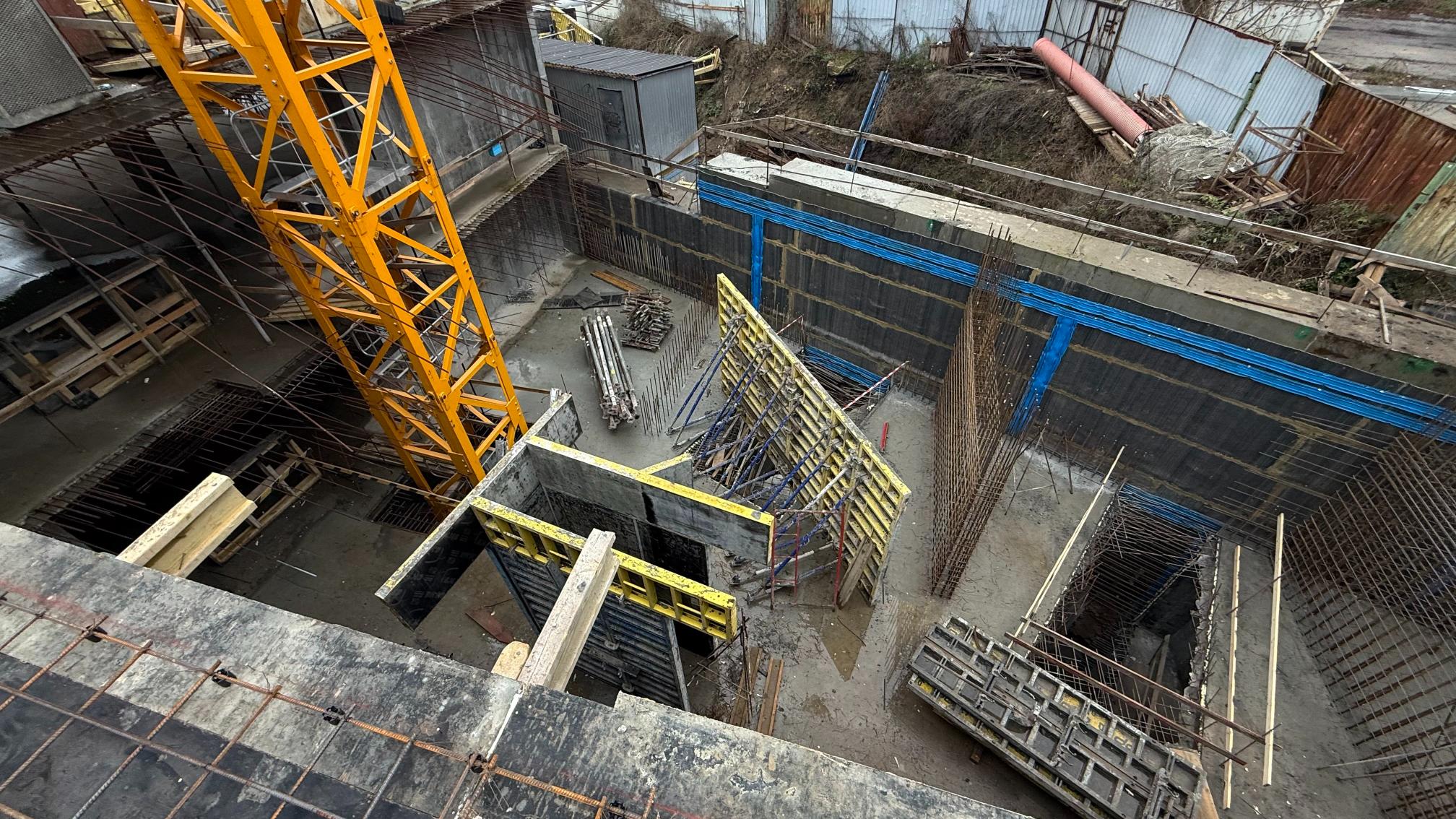

- Бетонування вертикальних конструкцій -1 поверху – 100%

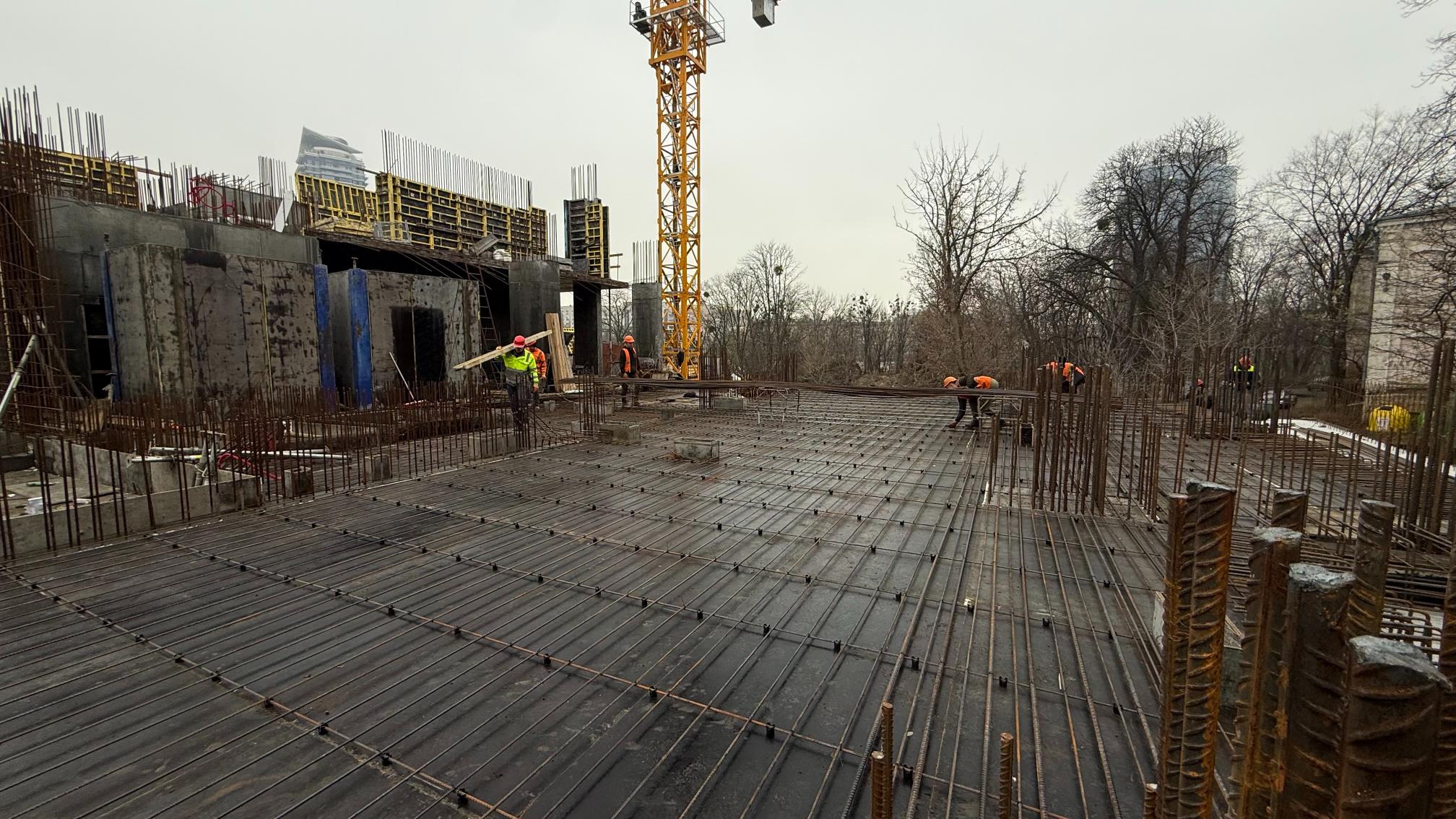

- Армування плити перекриття -1 поверху – 100%
- Бетонування плити перекриття -1 поверху – 100%

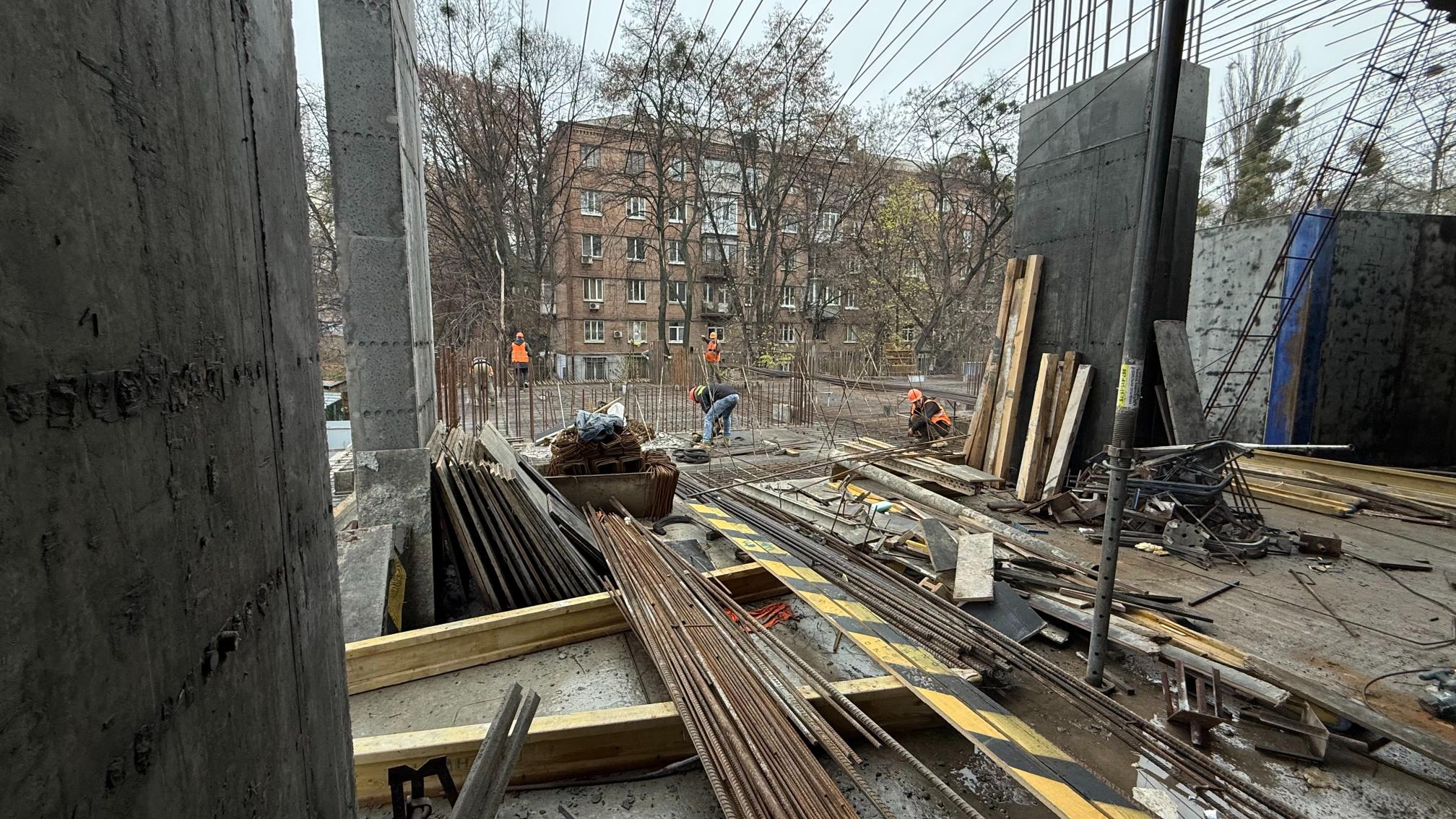

- Армування вертикальних конструкцій 1 поверху – 90%
- Бетонування вертикальних конструкцій 1 поверху – 80%
- Монтаж збірних залізобетонних маршів та площадок на -6 поверху – 100%
- Монтаж збірних залізобетонних маршів та площадок на -5 поверху – 100%
- Монтаж збірних залізобетонних маршів та площадок на -4 поверху – 100%
- Монтаж збірних залізобетонних маршів та площадок на -3 поверху – 100%
- Монтаж збірних залізобетонних маршів та площадок на -2 поверху – 100%
- Монтаж збірних залізобетонних маршів та площадок на -1 поверху – 100%
Лівий стилобат:
- Армування вертикальних конструкцій -2 поверху – 100%
- Бетонування вертикальних конструкцій -2 поверху – 50%
- Монтаж бентонітових матів на вертикальну поверхню -2 поверху – 100%
- Монтаж гідрошпонки по холодним швам -2 поверху – 100%
Правий стилобат:
- Армування вертикальних конструкцій -1 поверху – 50%
- Бетонування вертикальних конструкцій -1 поверху – 50%

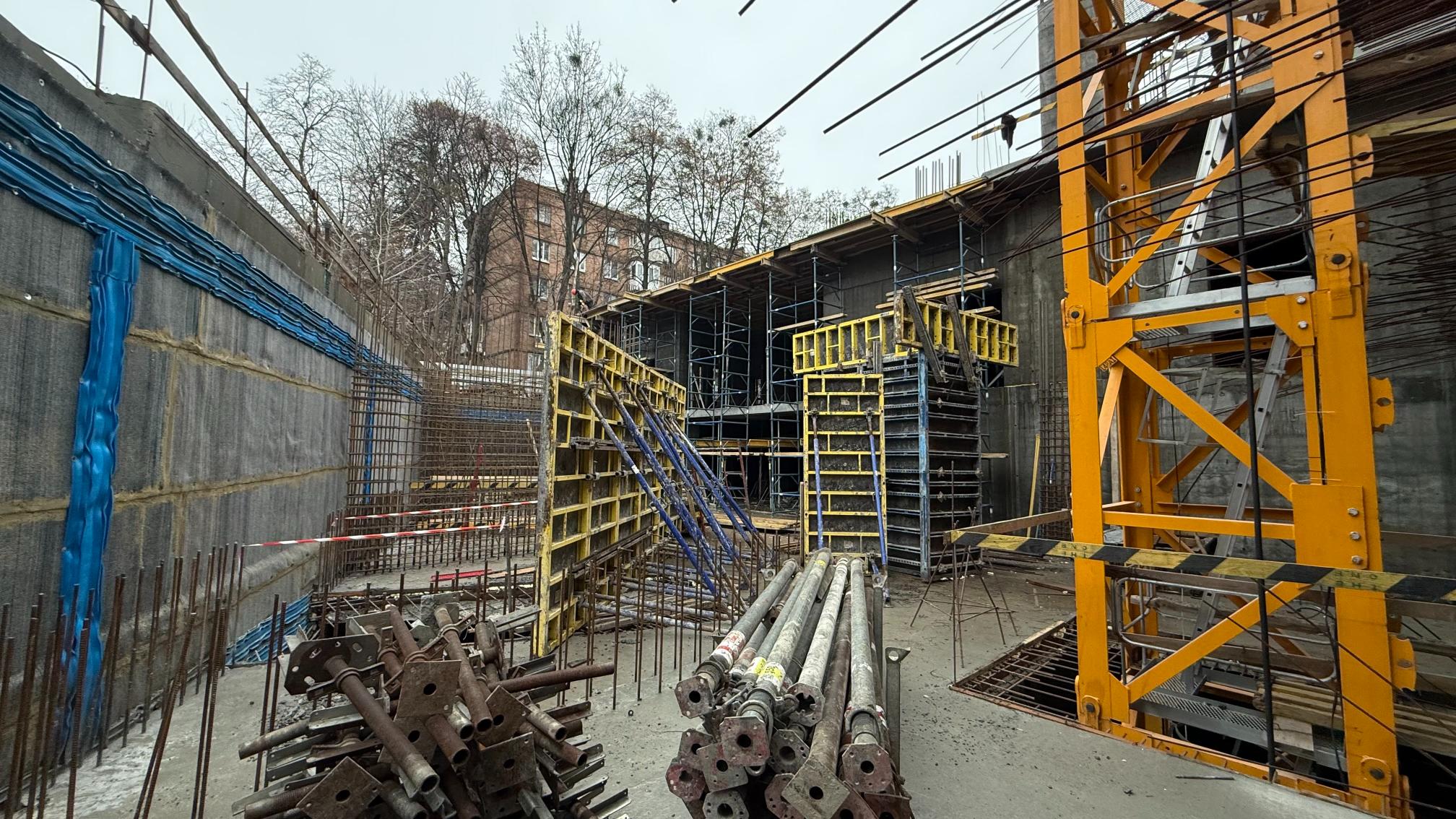

- Опалубка плити перекриття -1 поверху – 50%
Виконано за листопад місяць – 398 м3 залізобетонних конструкцій каркаса будівлі.
